中東情勢が不動産投資・開発に与える影響とは?引渡遅延リスクと今取るべき対策
#不動産投資
#事業用不動産
#リスク管理
#税金・コスト
中東情勢の混乱に端を発した地政学リスクは、不動産投資にも大きな影響を及ぼしており、その影響の長期化が懸念されています。中東情勢は一進一退で先行きが不透明ですが(2026年7月現在)、仮にリスクが和らいでも、高騰した原油や建築資材の価格が直ちに元の水準へ戻るとは限りません。
資材の価格高騰は、地政学リスクが顕在化した際に起こり得る影響の一つです。そのため、過去にも見られたコスト上昇の延長線上で捉えられるかもしれません。しかし、今回の物流混乱は、2022年のウクライナ情勢に伴う資源・原材料価格の上昇とは性質が異なります。
2022年当時は供給そのものの停止よりも、資源やエネルギーの高騰に伴う「仕入れ価格の上昇(コスト増)」が大きな問題でした。今回は、物流網の停滞により、追加コストを負担しても資材の納期の見通しが立ちにくくなるリスクが高まっています。
従来の課題であった「建築コスト高騰」という財務面のリスクに加え、今回はさらに「資材不達による工期遅延」という物理的な懸念も重なっています。
一度工期が遅れれば、融資実行の期限切れや金利負担の増加、売却・賃貸開始時期のずれ込みへと影響が波及し、事業計画全体がドミノ倒しのように崩壊しかねません。 工期遅延は、不動産事業の根幹を揺るがす構造的なリスクといえます。
本稿では、この負の連鎖の全体像を整理したうえで、「全フェーズ共通」「着工済み」「設計・発注前」の3つの区分に分けて、事業法人が着手すべき実務的なアクションプランを提示します。あわせて、こうした局面で物件をどう選ぶべきかという視点も解説します。
資産価値を最大化するための不動産戦略をサポート
売却・査定について
ざっくり要約!
- 地政学リスクが和らいでも資材価格はすぐに戻らない。価格の下方硬直性は次のリスクでも繰り返される構造的な課題。
- 工期遅延は融資・コスト・出口戦略の連鎖崩壊に直結し、「全フェーズ共通」「着工済み」「設計・発注前」の3区分で動くべきアクションが異なる。
- 修繕済み物件への一極集中ではなく、新築開発と既存優良物件を組み合わせる「築年の分散」というポートフォリオ戦略が本質的に重要。
目次
1. 中東情勢の緊迫化が建設業界・サプライチェーンに与えた影響
中東情勢の緊迫化は、単なる一過性のコスト高騰にとどまらず、国内の不動産開発や大規模修繕の前提を根底から揺るがす「構造的リスク」を浮き彫りにしました。
その影響経路は、国際的な海上輸送ルートの迂回に伴う「物理的な物流混乱」と、原油高に連動した「原材料コストの急騰」という2つのルートで国内の資材調達を直撃しています。
地政学リスクを巡る政治情勢が一進一退を繰り返したとしても、物流や建設現場を取り巻く実務環境が即座に好転するわけではありません。一度不確実性が高くなった国際物流網が正常化するまでのタイムラグや、市場における価格の下方硬直性を考慮すると、サプライチェーンへの影響は長期にわたって尾を引く可能性が高いと考えられます。
そのため、「情勢が落ち着いたから安心」と楽観視するのではなく、今回の混乱がもたらした「建設現場の構造変化」を冷静に捉え直す必要があります。
こうしたサプライチェーンの混乱において留意すべきは、資材によって供給が正常化するペースや価格が沈静化するペースに明確な格差が生じる点です。
例えば、先行して代替調達や生産ラインの正常化が進む住宅設備機器などの分野において、主要メーカーから受注再開の動きが見られるような局面であっても、市場全体の改善を楽観視することはできません。
なぜなら、基礎資材でありナフサ価格高騰の影響をダイレクトに受ける石油化学系資材(断熱材・塩ビ管・防水材など)については、需給の逼迫やコストの高止まりが構造的に残りやすいためです。
どれか一つの資材が欠ければプロジェクト全体が停滞するという建築特有の脆弱性は、たとえ一部の設備機器で供給が正常化に向かったとしても、プロジェクト全体のリスク要因としては依然として解消されない点に本質があります。
1.1. 2022年「ウクライナ情勢」との決定的な構造の違い
本質的なリスクを理解する上で、2022年のウクライナ情勢では、エネルギーや鉄鋼など、上流サプライチェーンにおける供給制約や価格高騰が主な課題でした。極端にいえば、追加コストを負担すれば調達できるケースも多く、主に「コスト上昇」の問題として捉えられやすい局面でした。
しかし、今回の物流混乱は、これとは性質が異なります。
物流の物理的な分断によるコンテナ船の絶対数不足が主因であり、「いくらお金を積んでも、物理的にモノが現場に届かない(クリティカルパスの崩壊)」というリスクが局所的に発生した点にあります。
建築現場では、どれかひとつの品番が欠けるだけで後工程の全作業がストップする「工程の連鎖停止」に直結するため、不動産事業における「新築が完成しない」「いつ終わるか読めない」という致命的な事態を引き起こす要因となります。
1.2. 資材の納品遅れによるプロジェクト破綻のリスク
さらに、現代の建設現場には、「時間外労働の上限規制(2024年4月施行)」という法的な壁が存在します。
ひとたび物流混乱によって遅延が始まると、「人員を投入して突貫工事で巻き返す」という従来の力技は一切通用しません。つまり、「一度サプライチェーンに支障が生じれば挽回の選択肢が極めて乏しい」という前提は、今後どのような地政学的リスクが表面化しようとも変わらない、いわば現代の不動産投資における構造的なリスクなのです。
だからこそ、これからの物件選定やプロジェクト管理においては、表面上の想定利回りだけでなく、こうした外圧による遅延・高騰リスクを最初から内包していない物件を見極める「予防策」や、契約・融資面での「実務的な防衛線」が極めて重要になります。
2. 工期遅延が引き起こす「負の連鎖」の全体像
工期遅延の本質は、単なる「完成の遅れ」に留まりません。不動産開発や投資において、資金調達(融資)・コスト(建築費)・出口戦略(売却)がドミノ倒しのように連鎖して崩壊する構造的なリスクを孕んでいます。
現在のインフレや金利上昇局面においては、このドミノが「どれほど致命的な崩壊につながるか」の分かれ道として、物件の持つ価格転嫁力の差、すなわち市場の二極化が深く関係してきます。
需要が高い都心のオフィスやレジデンス物件であれば、コストの上昇分を上回る賃料の引き上げによって、収益性の維持が可能です。一方、賃料の引き上げが難しい地方の物件や設備の老朽化した物件では、コストの増加がそのまま利回りの低下につながります。その結果、収益性の低下が資金繰りの悪化を招き、最終的にはプロジェクトの継続が困難になる可能性があるのです。

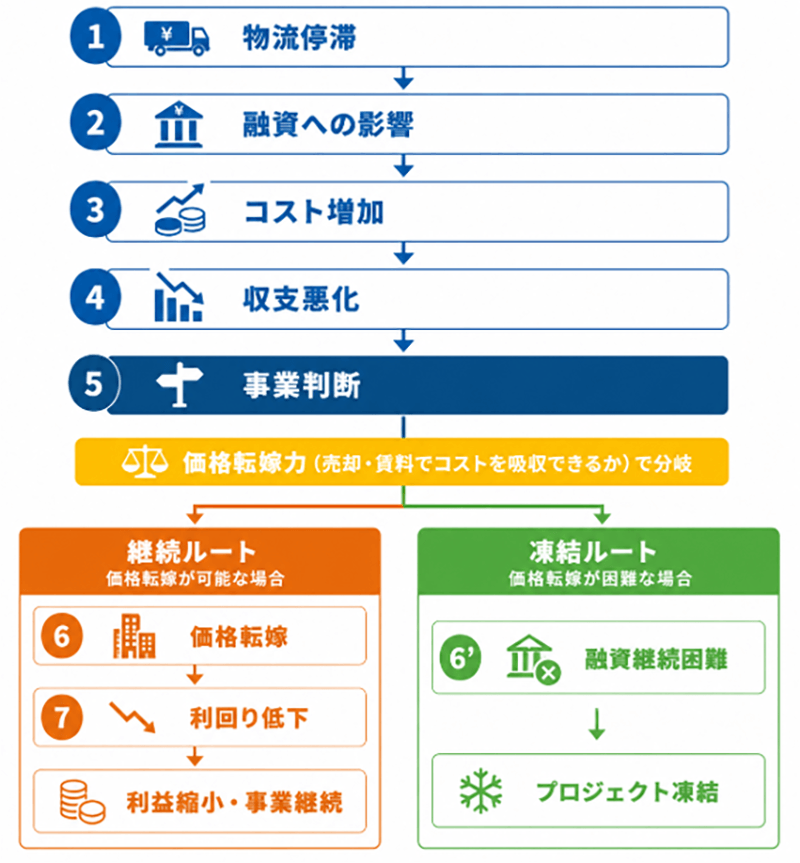

上図のように、物流の停滞によるコストの圧迫が物件の利回りを低下させ、最終的に利益縮小に直結する点が、この連鎖の恐ろしさです。当初の希望価格でのエグジットが成立しなくなるだけでなく、竣工後の賃料設定や長期収益計画の全面的な見直しを迫られることになります。
この連鎖がどのフェーズで食い止められるかは、サプライチェーンが「早期リカバリー」を果たすか、あるいは「混乱が長期化・再燃」するかという環境要因と、事業主の初動の速さに大きく依存します。
仮に、外交交渉の進展や代替ルートの確立によって物流が数ヶ月で早期に安定した場合(早期リカバリーシナリオ)、連鎖は概ね図の「①〜③(融資の再審査や金利の微調整)」の段階で食い止めることが可能です。
この段階で金融機関への早期報告と融資期限の延長交渉を成立させておけば、総事業費の増加は限定的な範囲に抑えられ、出口戦略の小幅な軌道修正で十分に吸収できます。
一方、地政学リスクが泥沼化、あるいは台湾海峡など別の地域紛争へ波及して混乱が1年以上に及んだ場合(長期化・再燃シナリオ)は、連鎖は図の④以降の深部へと到達してしまいます。
つなぎ融資が延長限界を迎える中で金利上昇の直撃を受け、最終的には事業主自身の経営判断として「計画の凍結・撤退」という最も重い決断を迫られる事態へと発展するリスクを孕んでいます。
2.1. 引渡遅延に伴う「融資実行の期限切れ」と金利上昇
法人不動産取引(事業用不動産の売買)においては、物件の引渡しと本融資の実行タイミングが密接に関係しています。そのため、工期遅延は単なるスケジュールの遅れに留まらず、事業計画そのものに大きな影響を及ぼします。
仮に工期が遅れて本融資の実行期限を過ぎた場合、金融機関による再審査が必要になるケースが少なくありません。この再審査のタイミングが市場の金利上昇局面と重なると、適用金利の引き上げやつなぎ融資の延長に伴う追加コストが発生し、当初の事業採算を直接圧迫します。
こうした建築費や資金調達コストの上昇に加え、売却市場においては買い手側が金利高を警戒して期待利回りを引き上げるため、売却価格に対して強い下落圧力が働きます。
このように「コスト上昇」と「売却価格の下落圧力」が同時に発生することで、売却や借り換えといった出口戦略が大きく悪化する点に、昨今の実務環境におけるリスクの深刻さがあるのです。
関連記事:【2026年最新】不動産戦略に及ぼす金利上昇の影響と今後の見通し
2.2. 総事業費の増大と実質利回りの低下
上述した金利上昇やつなぎ融資の延長、そして資材高騰が積み重なると、最終的な総事業費は、当初の予算枠を大きく超過することになります。
これは売却(開発転売)目的の案件に限らず、中長期で保有してインカムゲインを得る賃貸物件であっても同様です。投資回収期間の大幅な長期化や返済比率の悪化を招き、事業継続そのものに深刻な影響を及ぼすことになります。
膨らんだ事業費を回収するために募集賃料を引き上げると、周辺相場との乖離が生じ、入居者を確保しにくくなる可能性があります。その結果、目先の売却戦略だけでなく、5年、10年先を見据えた「中長期的な収益計画」そのものの全面的な見直しへと追い込まれるのです。
ここで恐ろしいのは、わずかな計画のズレを埋めようとする「最初の一手」が、事業全体を揺るがす事態になり得る点です。
たとえば、下振れした収益計画を補うために無理な運営を行い、フリーレントやレントホリデーなどの条件緩和で強引に客付け・引き留めを行ったとします。一時的に高い稼働率は維持できても、実質的なインカムゲインは想定を下回り続け、中長期のキャッシュフローを継続的に圧迫していくでしょう。
この減収が数年単位で積み重なると、本来であれば適切なタイミングで実施すべき「建物の維持修繕計画(LCC計画)」の資金原資すら確保できなくなるリスクが生じます。修繕の遅れは建物の陳腐化を招き、最終的な売却時点における資産価値まで押し下げてしまうという、構造的な負の連鎖へとつながっていくのです。
関連記事:不動産のライフサイクルコスト(LCC)とは?CRE戦略に欠かせないコスト管理と最適化の手法
3. 事業法人・プロが今取るべき具体的なアクションプラン
ここまで、工期遅延が融資・コスト・出口戦略に連鎖する構造的なリスクを見てきました。
地政学リスクの動向は予測できず、こうした外的要因による工期遅延が発生した際、突貫工事による力技での挽回は不可能です。そのため、「初動の速さ」と「防衛線の構築」が事業の明暗を分けるポイントとなります。
ここでは、すでにプロジェクトを抱える事業主が今すぐ着手すべき実務対応を、「全フェーズ共通」「着工済み」「設計・発注前」の3つのレイヤーに分けて解説します。
3.1. すべてのフェーズに共通して、今着手すべき対応
どのような進捗段階にあっても、経営・財務レイヤーの防衛として即座に動くべきアクションが2つあります。
1. 金融機関との「3シナリオ」の早期共有
遅延やコスト高騰が顕在化した状態で金融機関に報告・相談すると、交渉の余地が狭まります。
計画の頓挫を回避するには、問題が発生する前から金融機関に対して「楽観・基本・悲観」の3つのシミュレーションを共有しておくことが不可欠です。あらかじめ情報を開示し、融資条件の見直しや期限延長の「余地」を事前に探っておくことで、いざという時の交渉力が格段に高まります。
2. 公的支援制度の網羅的な洗い出し
国際情勢の緊迫化に伴うサプライチェーンの混乱に対しては、国や自治体からさまざまな補助金・助成制度、あるいは低利融資などの支援策が打ち出されるケースがあります。
中小企業庁が提示する「国際情勢対応支援策」などを定期的にスクリーニングし、自社で活用できるメニューをあらかじめリストアップしておくことも、不測のコスト増を補填する重要な財務防衛策です(※1)。
また、これらと同時に「サプライチェーンの不確実性」に耐えうるゼネコンやメーカーであるか、発注先の評価軸を日頃から更新しておく姿勢も、これからのプロジェクト管理には欠かせません。
※1出典:中小企業庁「中東情勢等を踏まえた中小企業・小規模事業者向け支援について」
3.2. フェーズ①着工済み・引渡直前案件への即時対応
すでに工事が進行している、あるいは引渡しを間近に控えているプロジェクトにおいて、工期遅延の兆候が見え始めた場合の最優先アクションは以下の通りです。
まず、工期遅延の兆候を察知したとき、金融機関への見込み報告と、つなぎ融資の期間延長を含めた交渉を即座に開始してください。
法人不動産取引では「引渡し」と「本融資の実行」のタイミングが直結しているため、わずかなズレが売主・買主双方の収支を直撃します。早期の情報共有が、金融機関との信頼関係を維持し、資金繰りの破綻を防ぐ唯一の施策となります。
次に、供給停止や調達困難が予想される品番を現場レベルで即座にリストアップし、国産品や代替流通ルートへの切り替えを早期に決断・発注することです。
世界的な物流混乱において、判断の遅れはそのまま調達不能を意味します。選択肢が残されている、すなわち他社に買い占められる前のタイミングに即断で動かなければなりません。
最後に、ゼネコンとの間で「どの工程がボトルネックになっているか」を網羅的に可視化し、工程の優先度付けを再調整することです。
現場の最重要工程であるクリティカルパスを施工者と事業主でリアルタイムに共有・連携することが、遅延を最小限に食い止める現場管理の鉄則です。
3.3. フェーズ②設計中・発注前案件への先手対応
これから契約を締結し、発注を迎える未着工プロジェクトにおいては、将来のリスクを先回りして契約書と設計図書に埋め込む「先手対応」が可能です。
これから締結する工事請負契約に物価変動に対応する「スライド条項」を必ず盛り込み、同時に調達ルート変更時の費用分担ルールを具体的に特約化することです。
国土交通省の「公共工事標準請負契約約款」第26条をベースにした契約設計が民間でも重要になります。同省の標準約款運用では、代替資材の調達や流通経路の変更に伴って生じる運搬費などの追加コストについても、適切な設計変更で対応する運用の考え方が示されています(※1)。
すなわち、民間実務においても、単なる物価変動だけでなく、調達ルート変更時の追加コストをどう分担するか、また不可抗力(フォースマジュール)の定義はどうするかまで一歩踏み込んで明文化しておくことが、事業主にとって最大の防衛力となるのです。
さらに、2025年12月に全面施行された改正建設業法においても「著しい情勢変化による契約変更」が明確化されており、これを法的な根拠として、発注者・施工者が対等に変更協議を行える契約設計を整えることが急務です(※1)。
設計面では、ナフサ(原油)高騰の影響を回避するため、石油化学系資材への依存度を抑制する「代替仕様の選定」も重要です。
例えば、断熱材を発泡ウレタン系からグラスウールやロックウールへ切り替える、あるいは塗装面積を削減して外壁を金属やタイル調に切り替えるといった設計上のアプローチにより、特定の地政学リスクに左右されにくい建築構造を作り出すことが可能です。
また、実務上の具体的なテクニックとして、施工者から提示される見積の有効期限を、通常よりも短い「2週間程度」に設定して合意形成を進めることが挙げられます。期限をあえて短く設定することで、価格変動リスクを双方がリアルタイムで明確に認識し、発注直前の金額乖離によるトラブルを防ぐことができます。
最後に、現実の変更協議が必要になる前の段階から、ゼネコンとの間で早期の情報共有と強固なパートナーシップを構築しておくことが不可欠です。
国土交通省の「発注者・受注者間における建設業法令遵守ガイドライン」が示す通り、原材料費等の高騰を理由とした変更協議に発注者が正当な理由なく応じない場合は、建設業法違反に問われるリスクがあります。
法律上、ゼネコン側からの協議申し出は保護されていますが、民間実務においてその変更協議がスムーズに進むかどうかは、日頃の信頼関係、つまりコミュニケーションの密度に左右されやすいのが実情です。
いざという時の交渉力とプロジェクトの推進力を守るためにも、日頃の関係性作りこそが、リスクに強いプロジェクト管理の基本姿勢です(※2)。
※1出典:国土交通省「建設工事標準請負契約約款」
※2出典:国土交通省「発注者・受注者間における建設業法令遵守ガイドライン(第8版)」
4. 物件選定でリスクをコントロールする|新築プレミアムと安定インカムを両立する「築年の分散」という視点
ここまで、すでに着工・設計フェーズにある既存プロジェクトのリスク防衛策を見てきました。しかし、これから新たに不動産を取得・投資する段階では、調達スピードや収益化までの時間軸を踏まえ、新築開発、既存物件の取得、コンバージョンなどの選択肢を比較することが重要です。
なかでも、国際物流の目詰まりに伴う工期遅延リスクを回避するアプローチとして注目したいのは、資材調達の影響を受けにくい「大規模修繕済みの既存物件」です。
なぜなら、修繕済み物件であれば、これから着工を迎える新築や要改修案件のように、国際物流の分断やそれに基づく資材調達難に事業スケジュールや価格を左右されるリスクが低いからです。
つまり、修繕済み物件には工期遅延から融資実行期限切れ、金利上昇へとドミノ倒しのように続く「負の連鎖」の起点そのものを構造的に回避できる強みがあるのです。
もっとも、修繕済み物件が新築開発に対して一方的に優れているわけではなく、両者には「取得後、当面は突発的な大規模工事や修繕コストが発生しない」という共通のリスク回避策が組み込まれています。
その上で新築開発には、最新設備や「新築プレミアム」による高い賃料設定など、既存物件にはない大きな収益の伸びしろ(アップサイド)が存在します。
工期リスクを恐れるあまり既存物件だけに絞ってしまうと、こうした新築ならではのメリットを逃しかねません。
重要なのは、どちらか一方に偏るのではなく、両者の強みを組み合わせるポートフォリオの発想です。「新築が持つ収益の伸びしろ」と「既存物件が持つ足元の確実性」をどう配分できるかが、不確実性の高まる市場環境において不動産投資の明暗を分けるポイントとなります。
ただし、ここで押さえておきたいのは、今回「修繕済み物件」が有効な施策となったのは、あくまで特定の国際物流網の目詰まりという局所的な弱点が突かれたためです。次に表面化する地政学リスクが、同じように「工期の有無」だけで解決できるとは限りません。
金利情勢の急変や為替の乱高下など、不動産投資の収益性を揺るがす環境要因は多岐にわたります。ひとつの防御策に依存すると、性質の異なる次のリスクに対応しきれない可能性があるでしょう。
だからこそ重要になるのが、個別の物件選定にとどまらない、ポートフォリオ全体を能動的に組み替えていく視点です。
具体的には、資材高騰や工期遅延のリスクをコントロールしながら収益性を確保するため、自社の状況に応じた多様なアプローチを組み合わせていくことが重要です。
たとえば、ある程度開発や工事の期間を許容できるのであれば、新築開発だけでなく、既存建物のコンバージョンやバリューアップによって総事業費を抑えつつ、中長期的な企業価値向上や減価償却メリットを狙う選択肢が有効です。
一方で、時間的猶予がなく調達スピードや初期利回りを優先したい場合は、工期リスクが存在せず足元のインカムゲインを即座に確定できる「大規模修繕済みの既存優良物件」の取得が適しています。
ただし、既存物件を活用する場合は、過去の修繕履歴や長期修繕計画、修繕積立金の積立状況が明確で、将来的な追加負担リスクが低いことが前提条件となります。この点が不透明な物件は、かえって将来の資金繰りを圧迫する要因になりかねません。
単一の手法や表面上の利回りだけに固執するのではなく、「財務状況」「投資目的」そして「収益化までの時間軸」という3つの視点から自社のスタンスを明確にし、最適なアプローチを柔軟に使い分けていくことこそが、不確実性の高まる市場環境において求められるポートフォリオ管理の姿といえるでしょう。
表面上の想定利回りや新築プレミアムだけに目を奪われて特定のアセット・地域・調達構造に資産を偏らせるのではなく、複数のリスク要因を先回りして見据え、影響を受けにくい資産を意識的に組み合わせていく投資戦略こそが、これからの時代に事業法人・投資家が目指すべき形といえるでしょう。
5. 中東情勢の影響を最小化し、地政学リスクに強い出口戦略を築く
中東情勢の長期化・早期収束どちらのシナリオをたどるとしても、リスクを最小限に抑えるための実務的な「初動」が極めて重要であることは変わりません。
一方、日本の不動産市場はその政治的安定性や法制度の透明性から、海外投資家からも依然として「安全資産」として高く評価され続けています。しかし、今回の中東情勢が浮き彫りにしたように、世界的なサプライチェーンに依存する建設コストや物流という側面においては、外的要因の影響を受けやすいのが実情です。
安定市場である日本不動産の中でも、こうした「外圧耐性の差」が資産価値の優劣として表面化する局面が今まさに訪れています。
表面上の利回りという「数字」を追うことも不動産投資では重要ですが、地政学リスクという「外圧」を織り込んだ真の強靭性を求めることも同じくらい重要です。
いま求められているのは、不確実な未来を先回りするプロフェッショナルの選定眼にほかなりません。
